纤维转盘滤池安装到底难不难?天尼威环保项目经理说了些大实话
上个月去苏州一个提标改造项目现场,碰到天尼威环保的安装团队在调设备。跟项目经理老陈聊了几句,他说了句让我印象挺深的话:
"纤维转盘滤池这东西,三分靠设备,七分靠安装。"
这话不是吓你。我见过太多案例了——设备是好设备,结果安装拉胯,运行半年滤布跑偏、漏水、反洗不干净,最后全怪设备不行。冤不冤?太冤了。
今天就借老陈他们的实操经验,把天尼威环保纤维转盘滤池的安装全流程掰开了说。不管你是甲方、总包还是运维方,看完心里就有数了。

施工前:别急着卸货,先把这几件事确认了
很多项目赶工期,设备一到就开始吊装。老陈说他们最怕这种甲方——"基础还没养护好就让我们上,出了问题算谁的?"
天尼威环保的安装手册里,开工前必须确认的几个点:
① 混凝土基础强度够不够?
纤维转盘滤池设备不重,但运行时转盘在转,基础不匀沉降就是灾难。C25以上,养护期不低于14天,这是底线。
② 预留孔洞和预埋件对不对得上?
天尼威的设备模块化程度高,但进出水管道、排泥管、电气穿线的预留位置必须跟图纸一一核对。差个5公分,后面就得现场开孔,麻烦得很。
③ 吊装通道和场地够不够?
转盘组件最大的单体有2米多宽,吊车得进得来、转得开。别等设备到了发现吊车支不开腿,那就搞笑了。
老陈他们有个习惯,设备进场前会先派人去现场踩点,拍照片发回技术部确认。这个动作不起眼,但能省掉后面80%的返工。
核心安装:四步走,每步都有坑
第一步:池体就位(1-2天)
天尼威的纤维转盘滤池是模块化设计,池体分段运到现场,法兰连接拼装。
看着简单,实际操作有两个坑:
法兰垫片别装反了。 有人把密封垫片装到内侧去了,试水直接漏。
池体找平必须用激光水平仪。 靠目测?转盘装上去你就知道什么叫"一边高一边低,转起来咯噔咯噔响"。

第二步:转盘组件安装(2-3天)
这是整个安装最核心的环节。
天尼威的半浸没式转盘由中心轴、辐射臂、滤盘组件三部分构成。安装顺序是:中心轴→辐射臂→滤盘挂装。
重点来了:滤布是最后装的,而且必须在无风环境下操作。
老陈说他们有次在室外装滤布,一阵风过来布卷起来了,跟旁边的金属件一摩擦,直接划了个口子。一片滤布大几千块,就这么废了。
所以天尼威的安装规范里写得很死:滤布安装必须在室内或搭建临时棚内进行,风速超过3级停工。
第三步:管道和电气连接(2-3天)
管道部分不复杂,天尼威用的是标准化快接接口,比传统焊接快不少。但有个细节很多人忽略——反洗排水管一定要做好防虹吸设计,不然停泵的时候水会倒灌回滤池。
电气部分,天尼威配的是PLC自动控制柜,接线按照图纸来就行。但老陈特别强调了一句:调试之前,所有接线必须再查一遍,尤其是反洗泵和转盘电机的相序。 相序接反了,转盘往反方向转,滤布直接绞进去。
别笑,真出过这事。
第四步:调试(3-5天)
安装完不是就完事了,调试才是见真章的时候。

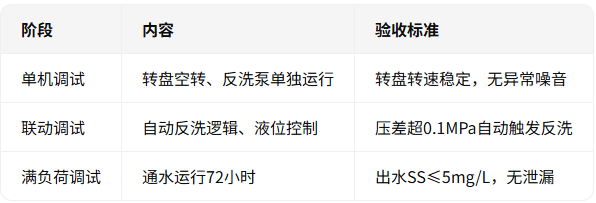

天尼威的调试分三个阶段:

老陈说他们一般会带着甲方运维人员一起调,手把手教怎么看参数、怎么处理报警。这一步做好了,后面运维能省一半的心。
整个安装周期要多久?

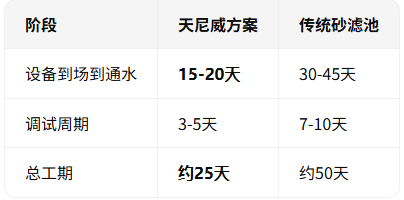

以一个日处理量1万吨的项目为例:
快了将近一半。原因很简单——天尼威是模块化整装出厂,现场拼装为主,不像传统砂滤池要现场浇筑、滤料铺设,工序少了一大半。
几个甲方最常踩的坑,提前避一下
干了这么多项目,老陈总结了几条"血泪教训",我觉得值得单独列出来:
坑1:甲方自己找人安装,不用原厂团队。
天尼威的设备不是不能让第三方装,但出了问题责任说不清。老陈建议:至少关键节点(转盘安装、滤布安装、调试)让原厂来,其余土建可以分包。
坑2:进场水质没做检测就开工。
有个项目进水SS长期200mg/L以上,滤布选型没调整,装完运行两个月就堵了。安装前一定要拿水质报告跟天尼威技术部确认滤布型号。
坑3:忽略了冬季施工的问题。
北方项目如果赶上冬天安装,混凝土基础防冻、管道保温、滤布低温脆性——这些都得提前规划。天尼威有冬季施工方案,但得提前说。

最后说两句
纤维转盘滤池这几年在提标改造里用得越来越多,但说实话,装好的没几个,装得一般的倒是一大把。
天尼威环保这套设备本身设计是没问题的,模块化程度高、安装工序标准化,只要按规范来,工期和质量都能控得住。怕就怕在"差不多就行"的心态上。
如果你手上正好有项目要装,建议安装前跟天尼威的技术团队通个电话,把现场条件和水质情况说清楚。前期多花半天沟通,比后期返工省一个月。
这笔账,值得算。
